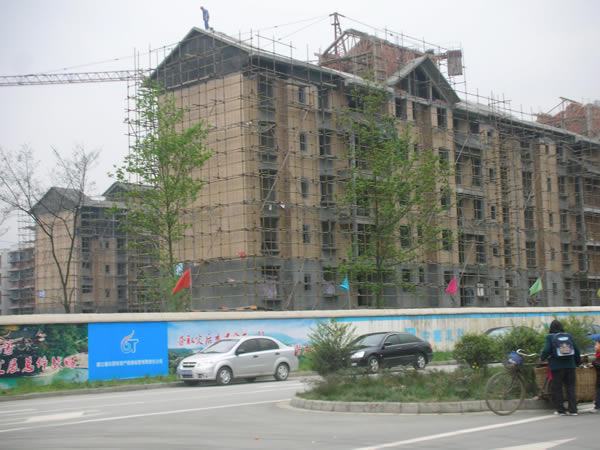

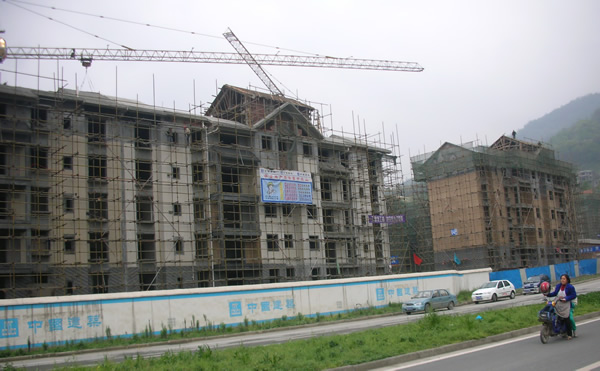

    截至2010年3月25日,“爱心家园”已基本完成主体工程,进入内外装饰阶段,于今年4月底前峻工,5.12日前达到入住要求。各号楼层施工进度如下:


一、1#楼主体已全部封顶,内墙抹灰已完成,刷腻子已到四层,外墙装饰面砖的粘贴已完成75%。
二、2#楼主体已全部封顶,内墙抹灰已完成,刷腻子已到五层,外墙装饰面砖的粘贴已完成85%。
三、3#楼主体已全部封顶,内墙抹灰一完成,刷腻子已到四层,外墙装饰面砖的粘贴已完成60%。
四、4#楼主体已全部封顶,内墙抹灰已完成,刷腻子已到四层,外墙装饰面砖的粘贴已完成50%。
五、5#楼主体已全部封顶,内墙抹灰已完成,刷腻子已到四层,外墙装饰面砖的粘贴已完成15%。
六、6#楼主体已全部封顶,内墙抹灰已到三层,外墙装饰开始保温施工。
七、7#楼主体已全部封顶,内墙抹灰已到三层,外墙装饰一完成找平施工。
八、8#楼主体已全部封顶。
九、9#楼主体已全部封顶,内墙抹灰已到三层。
十、10#楼主体已全部封顶,内墙抹灰已到五层,外墙装饰正在进行抗裂砂浆施工。
十一、11#楼主体已全部封顶,内墙抹灰已到四层,外墙装饰正在进行保温施工。
十二、12#楼主体已全部封顶,内墙抹灰已到,外墙装饰正在进行保温施工。
十三、13#楼主体已全部封顶,内墙抹灰已到二层,外墙装饰正在进行找平施工。
十四、14#楼主体已全部封顶,内墙抹灰开始实施。
